通合內墻涂料施工
★ 服務體系:
1、免費上門檢測墻面,并測量墻面面積,為施工方案提供準確的依據。
2、根據墻面狀況,制定屬施工方案,并簽訂合同,保障自身權益。
3、根據施工方案,全程使用立邦體系產品并搭配專業施工團隊工藝涂刷。
4、墻面驗收小秘籍,四測三看一觸,讓您安心驗收好墻面。

★ 內墻涂料你了解多少?

★ 內墻涂料施工工藝方案流程:

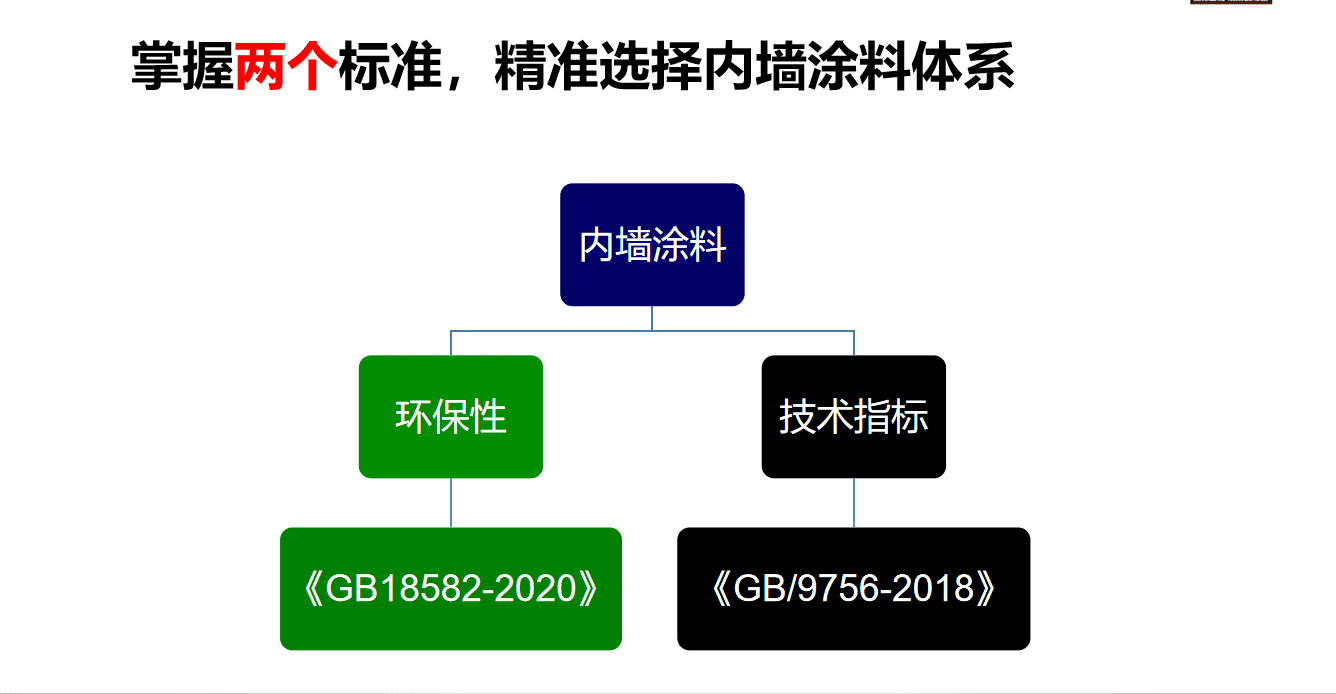

一、內墻涂料施工材料要求
內墻涂料涂裝層面應達到干燥、無臟物。進行水泥墻面的保養工作超過一個月,濕度應在6%以下,木材材質的表面濕度應在10%以下,進行施工的墻面沒有滲水裂縫等現象的產生;將它的表面所有的粘附物以及不干凈的贓物進行清潔。
二、內墻涂料施工條件
其本身是水性材質的涂料,因此在施工保養方面的條件要求也很高,施工和保養過程中的溫度應比5攝氏度更高,環境所具有的濕度應在85%以下,從而使得能夠更好地形成膜,通常的來說,進行保養的時間應該具有七天,溫度應盡量保持在低溫,同時時間長一點,外墻進行施工的過程中因?qū)μ鞖獾韧庠诘目陀^的因素進行思考,在進行乳膠漆涂刷之前的這段時間,12個小時之內不能有下雨,并且我們進行油漆施工保養得濕度也不能夠過于低,特別是雙組份的反應式涂料,當處于低溫的狀態下,將會使得形成膜變得很慢,需要的時間就會增長,同時在涂刷之后,24小時之間不能夠又下雨,以防止漆膜會被雨水洗刷損壞。
三、內墻涂料施工基層處理

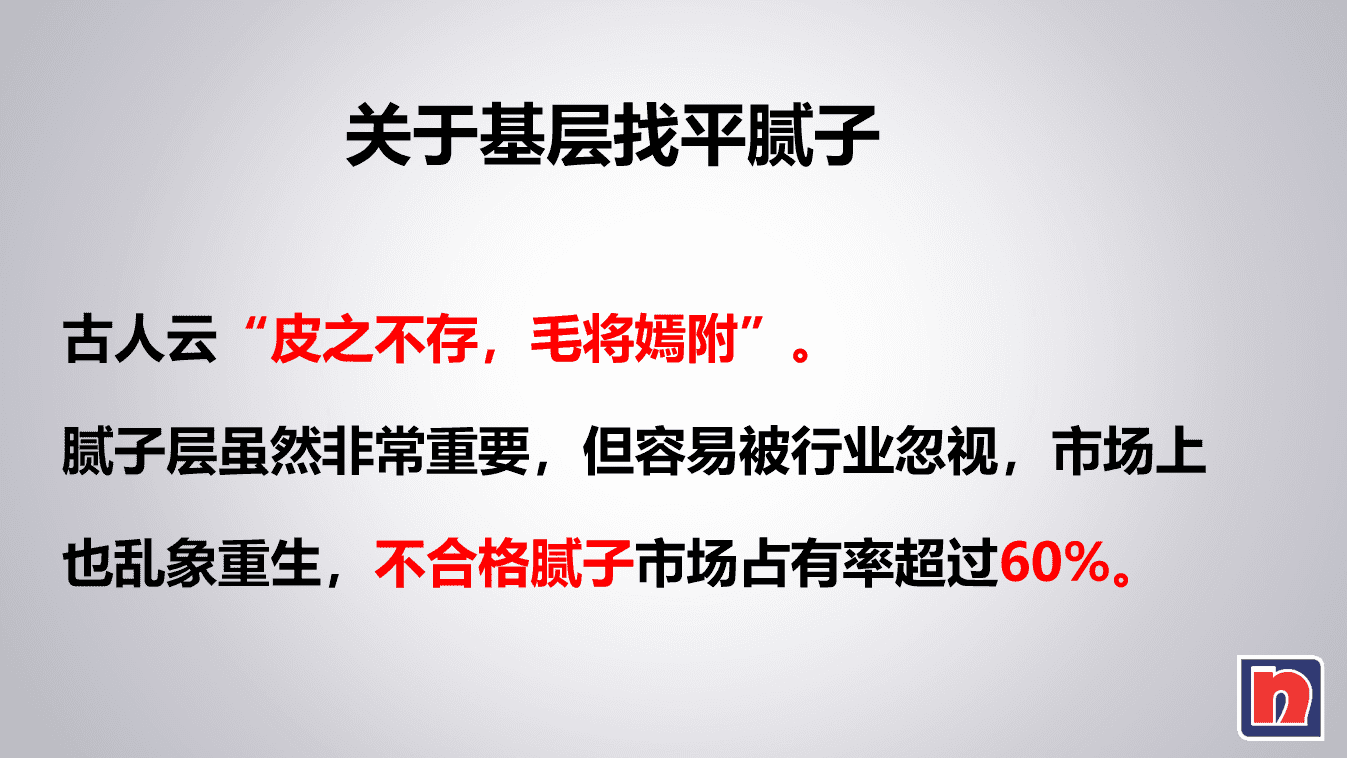

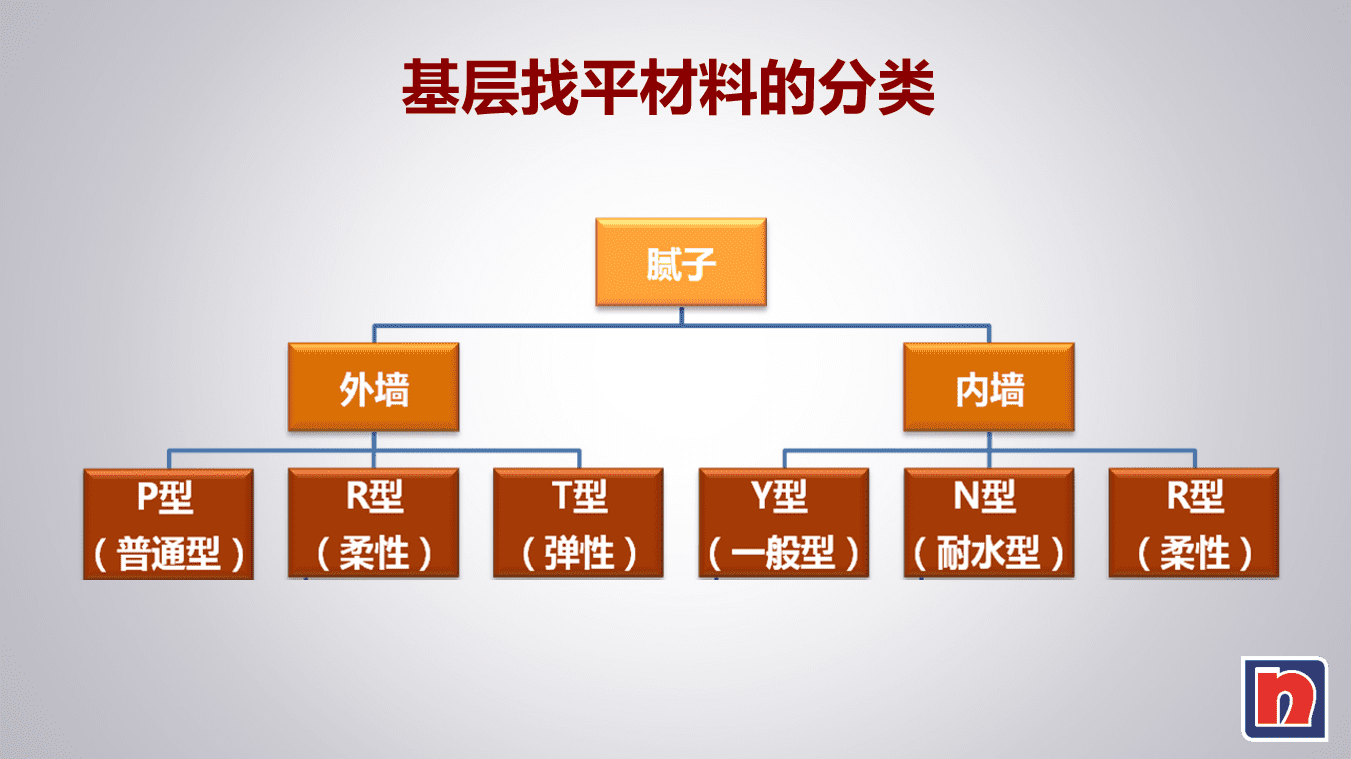

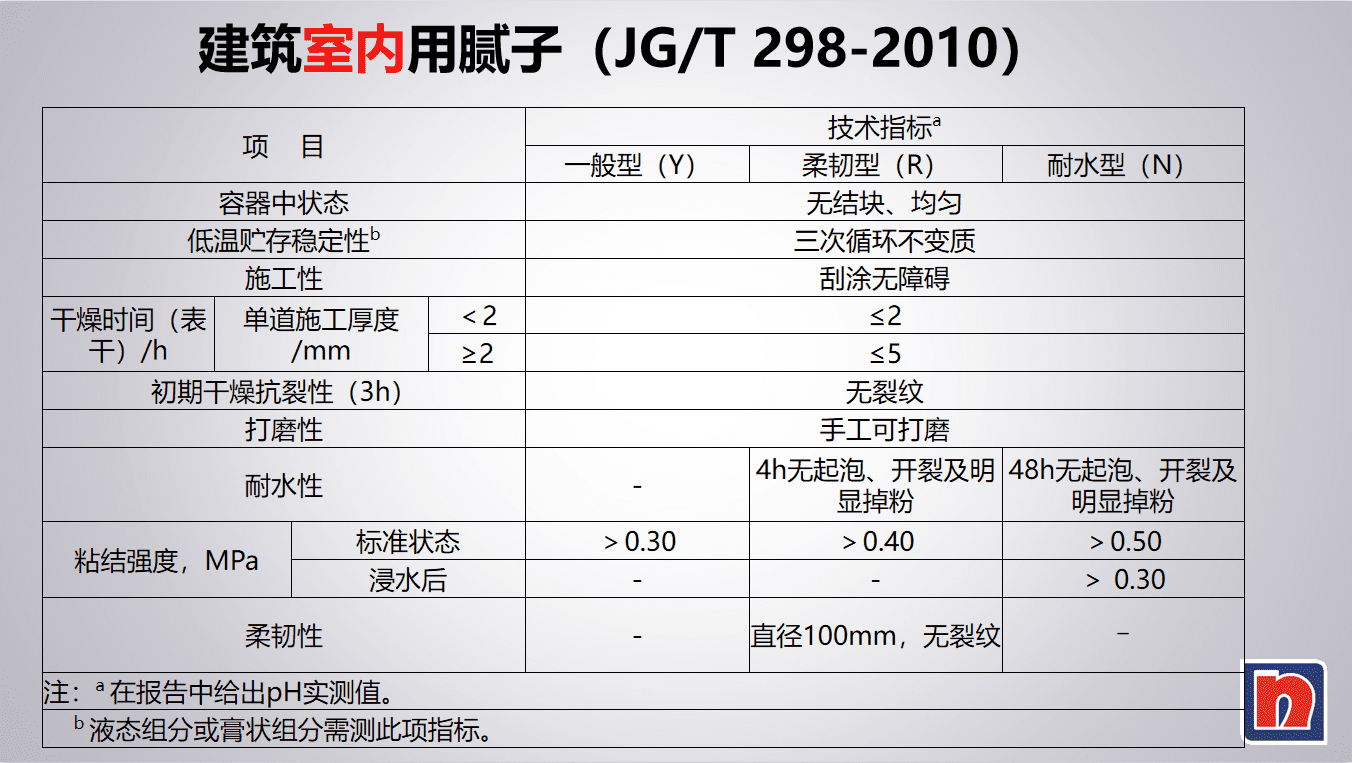

普通膩?zhàn)拥氖┕し椒ǎ和苛鲜┕で埃栌媚佔訉w找平,一般使用821石膏膩?zhàn)?,也可用纖維素大白膩?zhàn)踊?07膠水膩?zhàn)?。后者已?jīng)較少使用,但施工方法大多相同。首先將基層的污垢、油跡除去,涂刷一道稀釋的107膠,等干燥后再涂膩?zhàn)印⒛佔臃奂铀當嚢杈鶆蚝笫褂?。通常以批刮二道完成后,打磨平整。石膏膩?zhàn)釉谝?guī)定時間內使用完。
耐水膩?zhàn)拥氖┕し椒ǎ夯鶎颖砻嬉髨?jiān)實、干凈,不得有油污。批膩?zhàn)忧?,在基層涂刷一道封底液進行封底處理。通常批刮二道,不需要批刮過厚,力求均勻。耐水膩?zhàn)右话悴恍枰貏e打磨,如果有局部需要修補可以輕輕打磨,打磨后將表面粉塵及時清除干凈。應該用不銹鋼或橡皮刮板,避免鐵銹的產生。

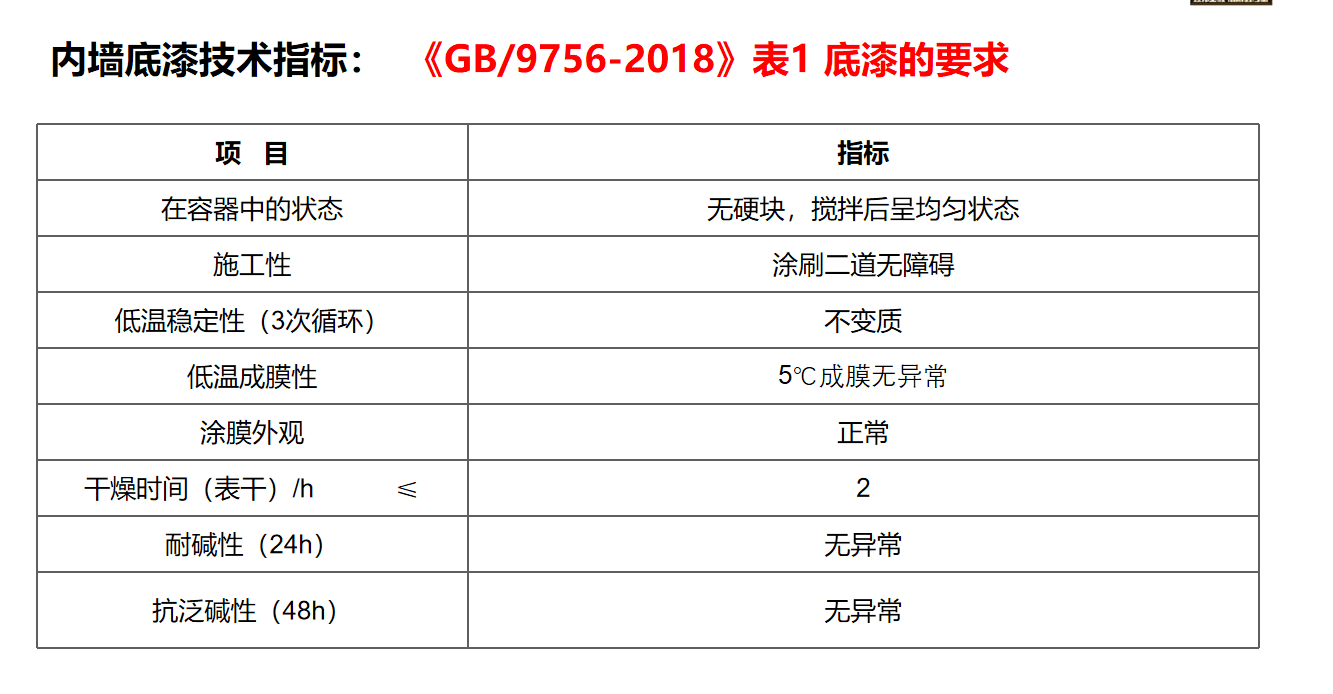

四、內墻涂料施工底漆
過去內墻涂料施工往往不需要封閉底漆。但是從實際使用過程及國外的先進經驗看,封閉底漆的使用對保證過程質量有很大的作用。
五、必須按涂料規定的施工方法施工
在內墻涂料中,乳膠涂料占有較大的比重,通常采用輥涂、刷涂的施工方法。除此之外,還可以采取噴涂、抹涂、刮涂等施工方法。可以單獨使用,也可以混合使用。采用不同種類的輥?zhàn)涌梢暂佂砍霾煌幕y圖形。輥涂時要注意毛輥上的吸漿量。不能太多也不能太少,漿量一定要合適均勻。在墻面上輥涂時,以自下而上的方法施工,這樣不會造成流淌。當毛輥的涂料用完50%時,就應該蘸料后再進行輥涂,這樣有利于長時間施工操作。
